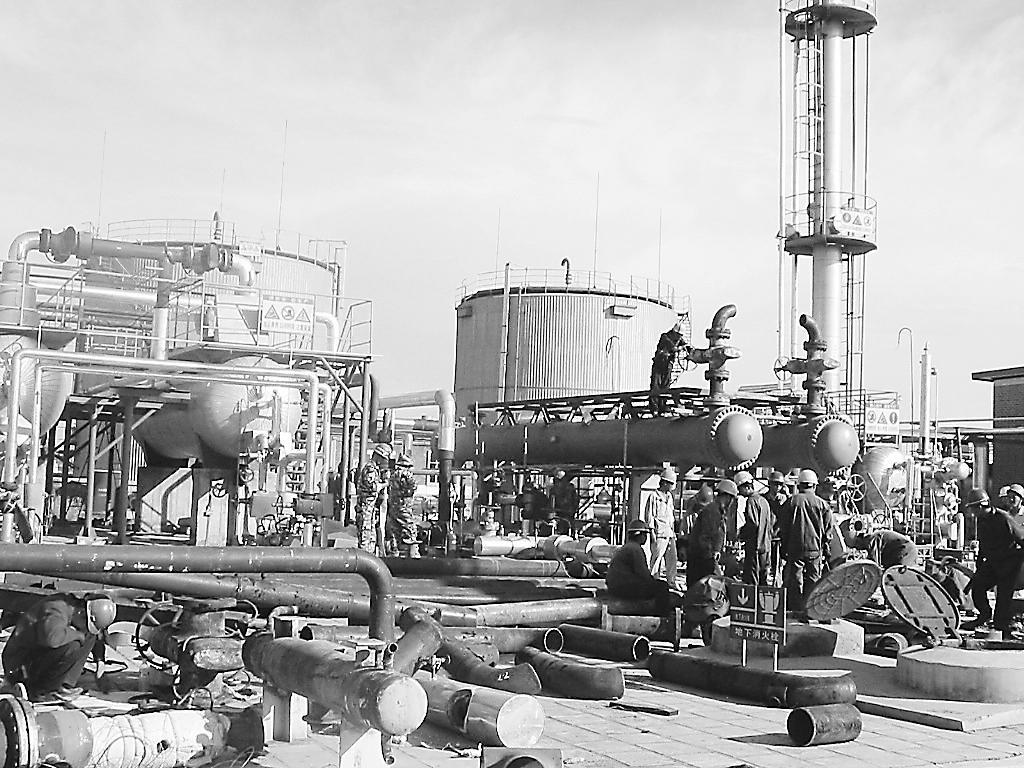

1999年7月,采氣一廠對呼圖壁氣田進行裝置檢修,確保氣田安全、平穩運行。資料圖

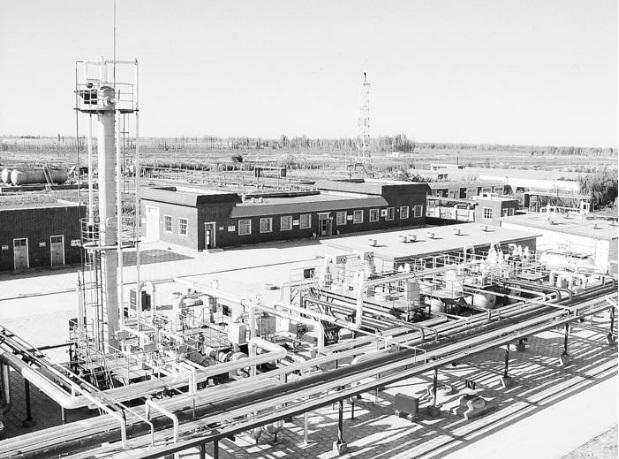

1998年10月28日,準噶爾盆地首座整裝氣田——呼圖壁氣田建成。資料圖
編者按
呼圖壁氣田,上世紀90年代發現的準噶爾盆地第一個整裝氣田,經過20余年的勘探開發與升級改造,如今已成為保障國家能源安全的關鍵基礎設施——呼圖壁儲氣庫。
從氣田到儲氣庫,它的名稱和功能雖然發生了變化,但不變的是它為國家能源“爭氣”保供的職責。幾十年來,它不僅見證了新疆油田天然氣事業的發展,還通過保障千家萬戶的“煙火氣”,展現了新疆油田保供人的奉獻和擔當。
三個月開發建設成呼圖壁氣田并投產運行,開發建設呼圖壁氣田節省投資2億多元,投產運行不到5天,200公里之外的紅淺區15臺鍋爐結束了燒渣油的歷史。
1997年12月中旬,新疆石油管理局黨委書記謝志強和局長戴明梓提出,加快呼圖壁氣田的開發步伐。
其后,新疆石油管理局副總地質師孫川生會同勘探開發研究院、原天然氣處有關科研人員通過對呼圖壁氣田重新做三維地震資料處理,兩天之內確定出了至少要打3口開發控制井的方案。
12月25日,呼2001、呼2002、呼2003井陸續開鉆。
與此同時,勘探開發研究院根據勘探儲量報告及提供的有關資料組織相關單位開展概念設計。
1998年2月底,形成了初步方案。根據此方案,新疆石油管理局決定成立呼圖壁氣田開發領導小組、天然氣小組、項目經理部,并抓緊籌建呼圖壁氣田開發建設指揮部。
3月2日,新疆石油管理對指揮部下了“軍令狀”:必須在10月28日之前“拿下”呼圖壁氣田開發工程,并將天然氣順利輸送到克拉瑪依。
3月15日至6月15日,指揮部一組人一方面做好三通一平和其他輔助性工作,另一方面將工作的重點放在概念設計的初審和優化上。
6月8日至12日,二十多名專家對方案進行評審。經過科學的論證和分析,專家們提出,在原來12口開發井的基礎上減少5口井。
此事非同小可。減少5口井意味著少建一座集氣站,少鋪設16千米的輸氣管線。此外,征地費、管理費、人員也相應減少,費用至少節省2億元。
6月28日,正式方案通過。
7月28日,整個工程全面鋪開。
講究科學、狠抓管理、注重安全、提高效益,這是呼圖壁氣田開發建設的原則。
邊設計、邊采購設備、邊施工,呼圖壁氣田開發建設一環緊扣一環。
甲方的態度非常明確,不能只求快而不講科學,甲方所有人員在現場監督把關。
施工嚴格按甲方提供的方案辦事,焊接口一遍不行兩遍、三遍,直到甲方驗收合格為止。這是乙方的態度和決心。
一個小小的跨越工程水泥柱子,甲方提出了三次修改意見,乙方就設計了三次。
只要設備、材料一到現場,乙方單位就吃住在現場連軸轉,目標只有一個:確保按時投產。
10月28日下午17時,新疆石油管理局副局長高鼎城點燃火炬,呼圖壁氣田臨投成功。
11月24日,投產的三口采氣井生產正常,日產已達到了四十多萬立方米。(原載于《克拉瑪依日報》2017年11月30日稿件,作者 劉紅艷 何亮,本文有刪減)
1996.8
位于準噶爾盆地南緣的呼2井喜獲天然氣
1997
成立呼圖壁采氣籌備組,提出“油氣并舉”發展思路
1998.10.8
成立呼圖壁采氣隊,開發遠離克拉瑪依市256公里以外的呼圖壁氣田
2011
根據國家發展戰略和集團公司建設部署,呼圖壁氣田通過全國首批儲氣庫選址
2012
天然氣業務和儲氣庫管理并舉,9月14日,呼圖壁天然氣處理站關閉,氣田停產,呼圖壁氣田改建地下儲氣庫
2013
呼圖壁儲氣庫建設完成
2016
啟動采氣系統完善工程
2017.6.28
呼圖壁儲氣庫作業區掛牌成立,成為新疆油田公司二級單位
2018
呼圖壁儲氣庫啟動調整工程(一期)建設,2020年,完成調整工程一期建設任務
2021
呼圖壁儲氣庫啟動調整工程(二期)建設
2023
全國最大壓縮機在呼圖壁儲氣庫“安家”,調整工程(二期)項目完成,高峰調峰能力達到4020萬立方米
