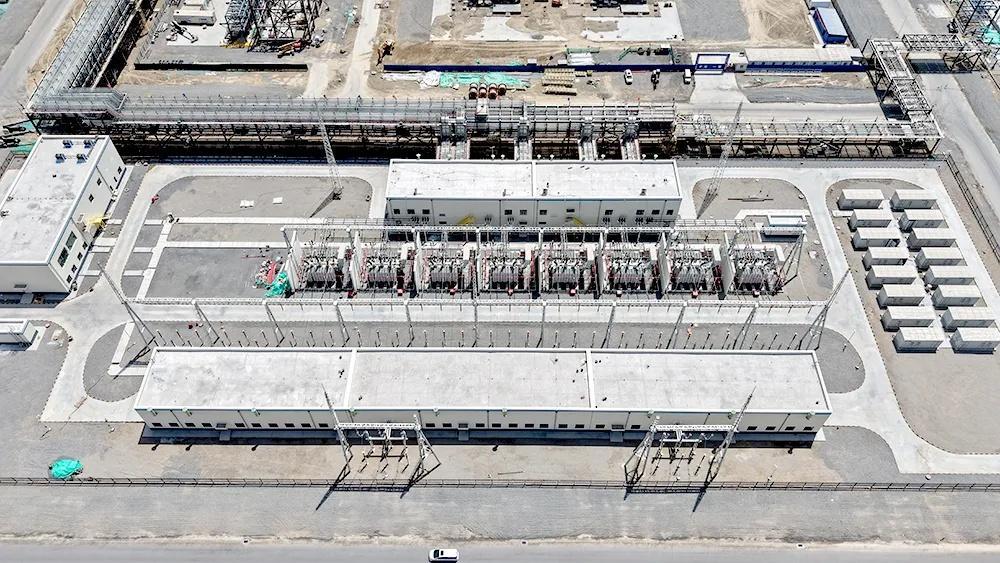

獨山子石化公司塔里木120萬噸/年二期乙烯項目220千伏乙烯變電站。據“獨山子在線”官微
8月15日,隨著最后一組運行數據與監控后臺參數精準吻合,獨山子石化公司塔里木120萬噸/年二期乙烯項目220千伏乙烯變電站168小時電氣試運圓滿結束,提前55天零故障、全達標完成受電任務,正式由保運階段轉入常態化運營,為塔里木二期乙烯項目沖刺投產目標筑牢了“電力基石”。
168個小時里,全站960MVA(兆伏安)容量的主設備、智能監控系統及繼電保護裝置持續滿負荷運行,所有數據均在標準范圍內。變電站負責人蘇海龍指著監控屏幕介紹說,這場“終極體檢”,全面驗證了一次設備的穩定承壓能力、二次系統的精準響應速度,以及智能巡檢系統的高效協同水平。
試運期間,獨山子石化公司本部派出5名技術專家輪班值守。試驗調試負責人王斌回憶說,為了能一次投運成功,團隊精心編制試運行方案,協調各方人員有序開展工作,有時凌晨3時,大家仍堅守在高壓試驗現場,協調各方工作,期間還通過“三查四定”排除300余條缺陷問題,確保試運過程零差錯。
如今,走進變電站,戶內GIS組合電器整齊排列,智能巡檢機器人沿著軌道穿梭,可視化“五防”系統實時預警——這座能源樞紐的“智能內核”盡顯科技感。
“全站采用‘戶內GIS+智能巡檢’模式,實現了遠程操作、自動數據分析和異常預警?!碧K海龍介紹說,“智能在線監測系統能提前預判設備潛在故障,巡檢機器人替代人工完成高壓區域巡檢,不僅降低了人為誤判風險,更將設備維護效率提升30%以上?!?/p>
據測算,變電站投運后,每年將消納電網30億度電,既能滿足塔里木二期120萬噸/年乙烯項目的用電需求,也將為巴州地區電網結構優化提供有力支撐,成為推動地方經濟發展與能源結構升級的“強心針”。
蘇海龍介紹說,從2024年6月動工到今年8月投運,塔里木二期乙烯項目220千伏乙烯變電站比計劃提前55天完成受電任務的背后是一場與時間賽跑的攻堅戰。
“冬季的嚴寒和三四月份的強風沙,是安裝階段最大的‘?dāng)r路虎’。GIS組合電器對安裝環境要求極高,每立方米空氣中的顆粒濃度必須控制在嚴苛標準內。為此,施工團隊專門搭建了封閉作業空間,配備專業降塵設備,用激光檢測儀實時監測,確保在漫天風沙中實現‘無塵安裝’?!碧K海龍說。
據了解,作為塔里木二期乙烯項目首個進入正常運行狀態的生產單元,此次試運行成功標志著變電站已具備向后續生產裝置穩定供電的能力,為項目整體投產按下“加速鍵”。
