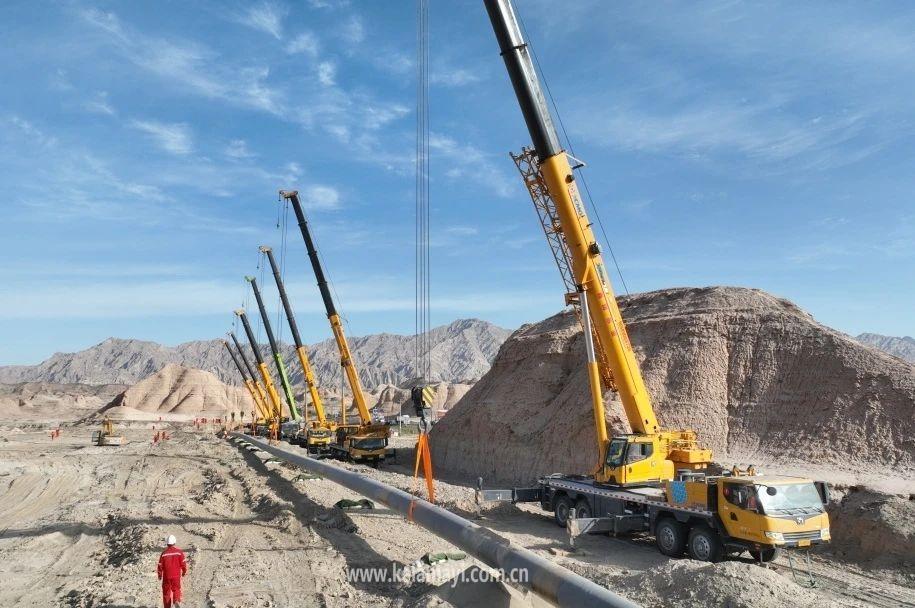

工作人員在施工現場吊裝管道。

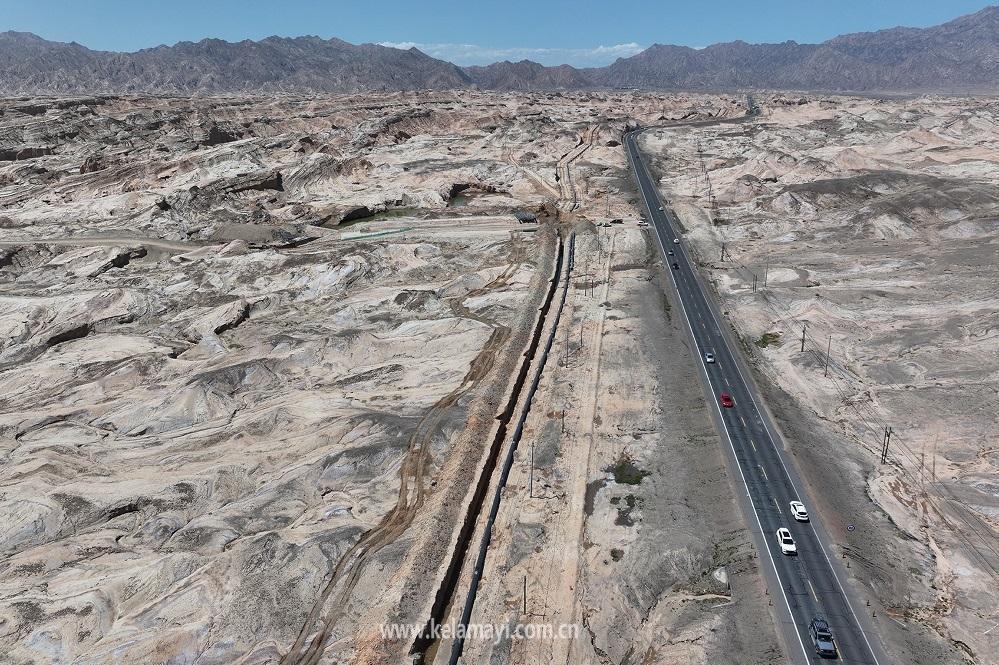

氣化南疆天然氣管道工程施工現場。

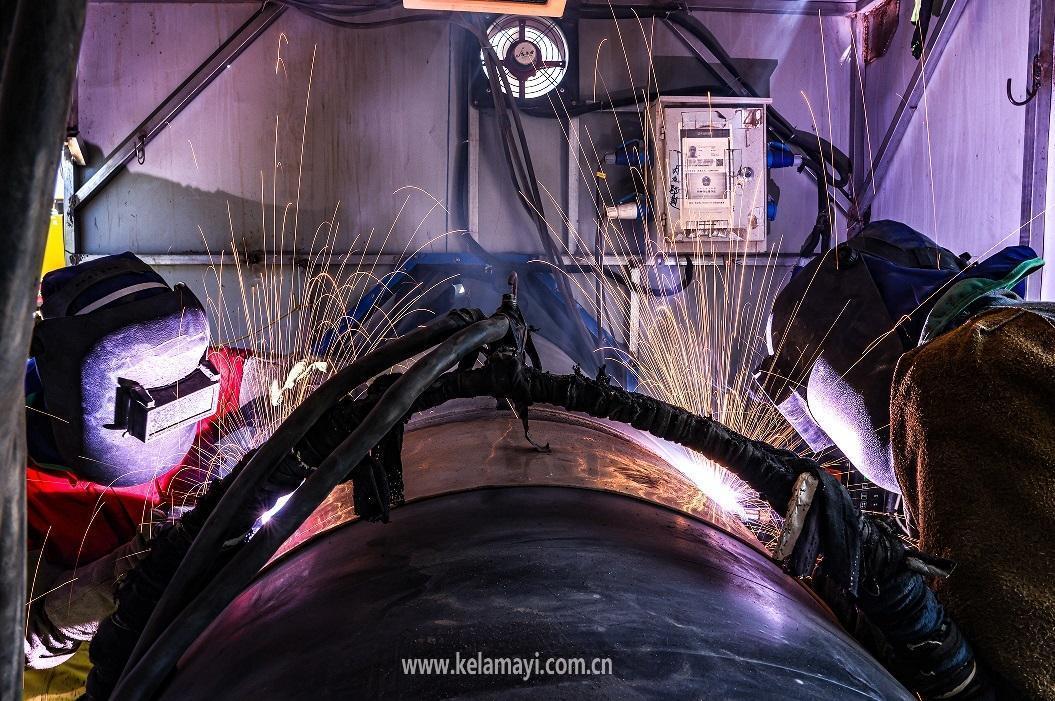

施工現場,工作人員在加緊焊接管道。
克英線施工大事記
3月29日,克英線正式打火開焊
9月18日,完成主體管道焊接
10月28日,完成全線試壓及氮氣置換
10月31日,中國石油塔里木油田氣化南疆天然氣管道工程——克輪復線2號閥室至英買力管道(以下簡稱“克英線”)成功貫通投產,為南疆地區再添能源新動脈,對冬季天然氣保供、民生改善和推動地方經濟社會發展具有重大意義。
氣化南疆天然氣管道工程是深入貫徹落實習近平總書記關于新疆工作重要指示批示精神的具體行動,是落實新時代黨的治疆方略、助力新疆經濟高質量發展的重大民生工程、國家戰略工程。按照新疆南北疆天然氣管道“一張網”建設總體部署和中國石油氣化南北疆天然氣管道總體規劃,今年3月29日,塔里木油田啟動氣化南疆天然氣管道工程建設,克英線正式打火開焊;9月18日,完成主體管道焊接;10月28日,完成全線試壓及氮氣置換。這項工程的順利完工,實現了塔里木油田主力氣源地和南疆主干供氣管網的互聯互通,極大緩解管網輸送能力不足等問題。
克英線是氣化南疆天然氣管道工程第一批項目中建設的首段管道,也是連接克拉—克深萬億立方米大氣區和南疆供氣主干管網的關鍵樞紐管道。克英線起點位于天山南麓獨庫公路終點,一路蜿蜒向西,途徑阿克蘇地區庫車市、新和縣,最終抵達近百公里處的英買力輸氣站。
全長99公里的克英線,沿途穿越鐵路、公路、山體、大型河流等高難復雜地段多達66處,施工難度大、工期緊。塔里木油田錨定打造“國家優質工程”目標,加強油地協同聯動,投入7個施工機組、300余名施工人員、130余臺機具設備,分三個施工標段齊頭并進加快施工,管道焊接一次合格率超99%,實現當年批復、當年建成、當年投產。
當前,氣化南疆天然氣管道工程建設步履不停,塔里木油田正同步加快英買力至三岔、輪南至上庫工業園區等后續管道工程建設,超前推動施工設計、物資采購、招標選商等準備工作,并計劃利用今年冬季枯水期,提前實施6條河流穿越關鍵控制性工程,為明年管道建設爭取主動。
據悉,氣化南疆天然氣管道工程規劃全長2108公里,計劃分三批次實施??擞⒕€所屬的氣化南疆天然氣管道工程第一批項目全長616公里,計劃在2025年11月建成。屆時,天然氣管網將串起沿線喀什、阿克蘇、巴州等地州的9個縣市,惠及近千萬各族群眾。
一直以來,塔里木油田扛起西氣東輸主力氣源地和南疆首要氣源地職責使命,在向西氣東輸管網安全平穩供氣20年的同時,持續推動“西氣西用”,加快“氣化南疆”步伐,現已建成超4700公里的主干管網;預計“十五五”末,將建成7000公里環塔里木盆地主干供氣管網,逐步實現南疆五地州主要城鎮供氣全覆蓋。
截至目前,塔里木油田已累計向南疆供氣超635億立方米,惠及南疆42個縣市、46個農牧團場、800萬各族群眾。
(文圖均據塔里木油田官微)
